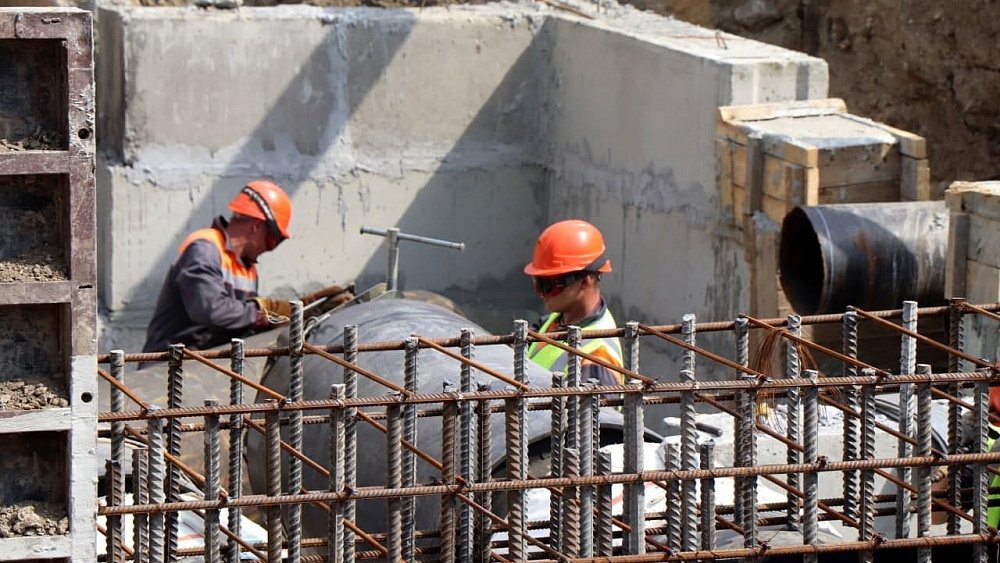

В середине мая АО «УСТЭК-Челябинск» начнет в Челябинске ремонтную кампанию, которая продлится до середины сентября 2022 года. Как отметили в пресс-службе организации, несмотря на непростую экономическую ситуацию, все запланированные ремонтные работы будут проведены.

В этом году в Челябинске отремонтируют котельные, центральные тепловые пункты, насосы, электродвигатели и прочее оборудование, а также заменят более четырех километров изношенных теплосетей.

«На место старых стальных труб будут уложены новые — стальные предизолированные в пенополиуретановой изоляции с заводской гарантией десять лет и сроком использования более тридцати лет. После завершения ремонтных работ на всех участках произведут полное восстановление благоустройства»,— сообщили в компании.

Замена теплосетей предусмотрена на 14 участках улиц в следующие сроки:

  • улица III Интернационала — с 16 мая по 15 июля;
  • улица Шуменская — с 16 мая по 19 июля;
  • улица Барбюса — с 29 июня по 5 августа;
  • улица Ереванская — с 16 мая по 14 июня, с 29 июня по 25 июля;
  • улица III Интернационала — с 15 июля по 16 сентября;
  • проспект Победы — с 16 мая по 14 июня;
  • улица Вагнера — с 20 июля по 15 сентября;
  • улица Сони Кривой — с 29 июня по 15 сентября;
  • улица Карла Маркса — с 29 июня по 19 августа;
  • участок 1-й теплотрассы СЗК — с 8 июня по 10 августа;
  • улица Доватора — с 16 мая по 5 июля;
  • от улицы Ловина до Белостоцкого — с 16 мая по 14 июня;
  • улица Новороссийская — с 16 мая по 14 июня;
  • первая тепломагистраль СЗК — с 16 мая по 16 июня.

Дольше всего менять теплосети будут на участке улицы Сони Кривой. Для того чтобы жители не остались без горячей воды на все лето, сотрудники АО «УСТЭК-Челябинск» смонтируют временные трубопроводы.


Подробнее о плановом ремонте можно узнать на сайтах мэрии и ресурсоснабжающей компании. Точный список адресов будет опубликован позже.
